12月15日,金華市住建局發布《關于全市工程監理工作質量專項督查情況的通報》,此次專項檢查在先期檢查64個項目的基礎上,共抽查了16個在建工程項目,下發整改通知書10份,其中(局部)停工整改通知書1份。
主要存在的問題:
監理部人員配備不足、人員不在崗、人員與報告人員不一致;
專項方案審批把關不嚴、簽字代簽現象普遍;
監理檢查、巡視、旁站不到位;
文明施工、揚塵防治標準執行不到位,現場質量安全管理混亂。

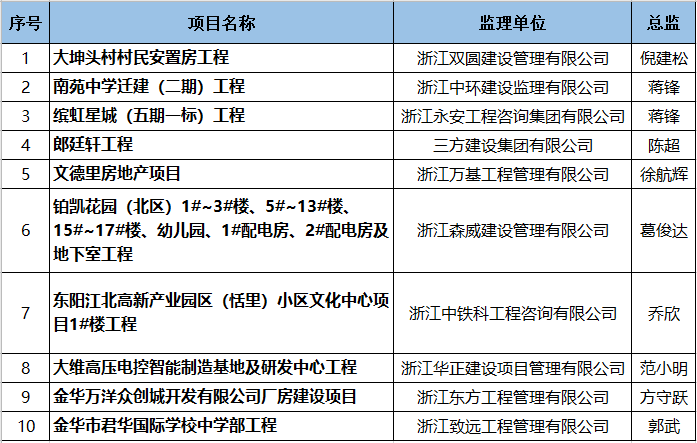

對表揚項目監理企業和總監進行信用加分,分值1分,有效期1年;
對典型案例項目監理企業和總監進行信用扣分,分值為2分,有效期1年。
對總監、專監均不在崗,專項方案代簽的項目進行立案查處。
02典型案例
金東區浙江東正工藝制品有限公司5#、6#、7#廠房
監理單位:浙江長城工程監理有限公司
主要違法事實:
1.專業監理工程師未在崗,簽字存在代簽或未簽現象;
2.對部分危大分部分項專項方案審批程序錯誤,支模架方案無計算書;
3.監理規劃未經企業技術負責人審批。
監理單位:杭州馳超建設項目管理有限公司
主要違法事實:
1.監理部監理人員不在崗,工程技術資料監理簽字存在代簽現象;
2.砼澆筑監理未旁站、監理日記記錄人不符、監理通知單不閉合等情況。
監理單位:北京北辰工程建設監理有限公司
主要違法事實:
1.監理部主要管理人員均未在崗,工程技術資料簽字存在代簽現象嚴重;
2.部分整改通知單未及時閉合。
監理單位:為浙江天成項目管理有限公司
主要違法事實:
1.存在未派相應專業知識和管理能力的監理工程師進駐施工現象;
2.專項施工方案總監未審批。
監理單位:南通市精華建設監理有限責任公司
主要違法事實:
1.監理對專項施工方案審查不嚴;
2.對主管部門的監督意見未及時形成閉合材料。
監理單位:浙江新中環建筑設計有限公司
主要違法事實:
1.總監到崗履職率不足;
2.監理規劃審批程序不符合要求。
監理單位:浙江中興工程咨詢有限公司
主要違法事實:
1.監理部大部分人員未到崗,部分人員變更無手續;
2.是監理規劃、細則審批手續不齊全;
3.是對群塔作業方案待專項施工方案未審批;
4.部分隱蔽工程技術資料越職代簽。
監理單位:浙江國信工程監理有限公司
主要違法事實:
1.總監及監理人員與實際不符;
2.專項施工方案未審核簽字;
3.旁站、巡視和平行檢驗資料無法提供。
關于全市工程監理工作質量專項督查情況的通報原文鏈接:http://jsj.jinhua.gov.cn/art/2020/12/15/art_1229168711_3748917.html
